Immobilier

Hanoï accélère le logement social : 114 chantiers visés au second semestre 2026

La capitale vietnamienne veut enclencher la construction de 114 projets de logements sociaux d’ici fin 2026, avec des délais administratifs raccourcis et une capacité annoncée d’environ 46 100 appartements mis sur le marché si le calendrier est tenu.

Hanoï accélère le logement social : 114 chantiers visés au second semestre 2026
©Illustration IA Émilie Rousseau / renseignementeconomique.fr

Une bascule industrielle dans le logement social

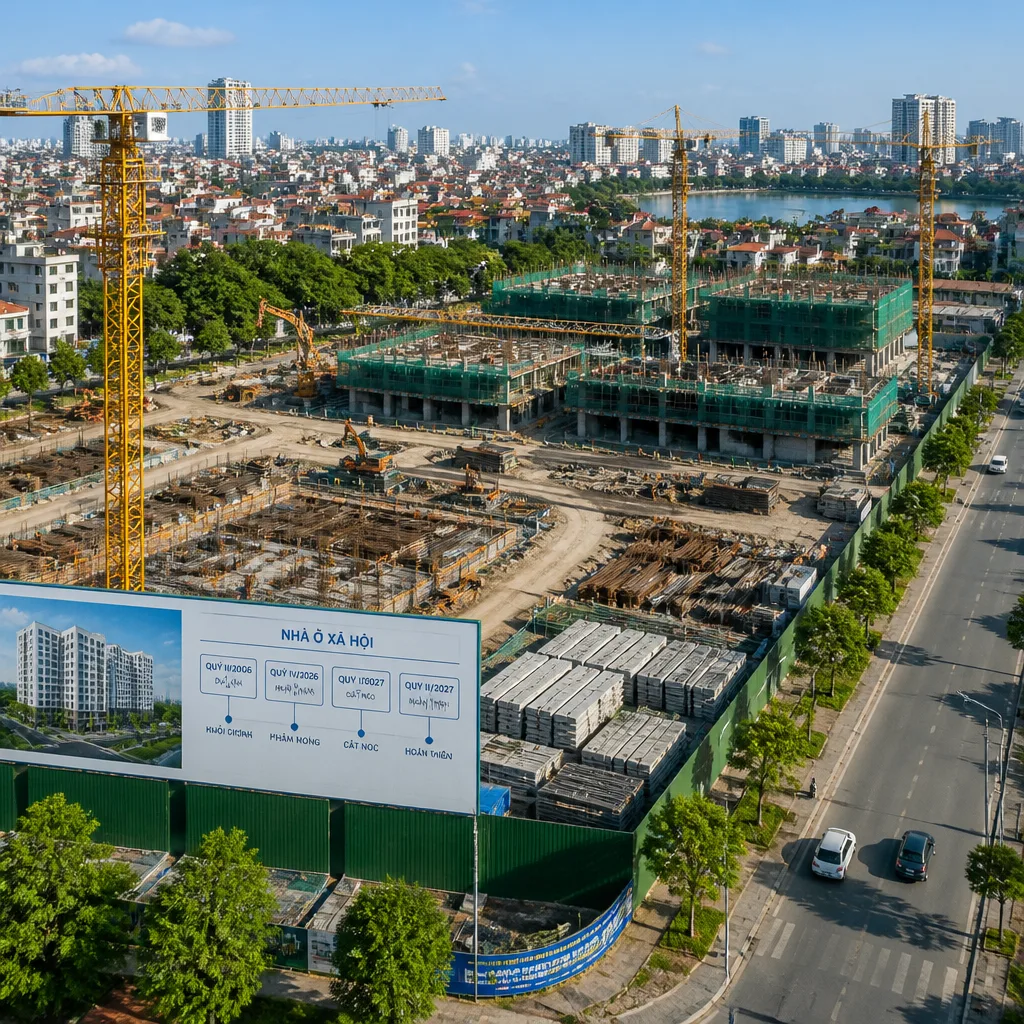

Hanoï resserre son calendrier pour le logement social. Objectif affiché par les autorités locales : lancer la construction de 114 projets au second semestre 2026. Cette montée en cadence s’inscrit dans le cadre du plan 2026-2030 et s’appuie sur une batterie de mesures de simplification des procédures. Au-delà du signal politique, la volumétrie et les délais annoncés reconfigurent très concrètement la chaîne opérationnelle – du foncier à l’instruction des permis – avec une trajectoire chiffrée, mois par mois, de l’approbation des plans aux fondations.

Un pipeline déjà constitué, des travaux engagés

Selon le Département de la Construction, la capitale recense 147 projets de logements sociaux et d’habitations pour les forces armées ayant reçu l’approbation des investisseurs : 121 destinés au grand public, 23 pour la police populaire et 3 pour les militaires. À ce stade, 30 projets, représentant environ 24 120 appartements, sont officiellement entrés en phase de construction. Parmi eux, 11 projets – soit près de 5 400 logements – visent une fin de gros œuvre en 2026, tandis que 19 autres devraient l’achever en 2027. À noter : trois opérations n’ont pas encore de date de démarrage, leurs porteurs envisageant soit de convertir leurs obligations en paiements financiers, soit de différer la mise en œuvre.

Des délais administratifs comprimés

Pour tenir la cible de démarrage au second semestre, une feuille de route précise a été fixée :

  • Plans détaillés : finalisation des approbations sur juillet-août 2026.
  • Défrichement des terrains : au maximum 2 mois pour les projets < 10 ha ; 3 mois au-delà.
  • Foncier : attribution, location ou conversion dans un délai cible de 1 mois.
  • Études de faisabilité et permis : évaluation ramenée à 10 jours ouvrables au maximum.

Sur la période, la ville projette d’achever l’approbation des plans détaillés de 91 projets, de délivrer des autorisations foncières pour 67, d’attribuer le terrain pour 108, de lancer 114 chantiers et de terminer les fondations de 77 opérations.

Un effet d’offre quantifié d’ici fin 2026

L’administration met en avant une première marche d’offre matérialisée par des fondations achevées sur une partie du stock dès la fin de l’année prochaine :

« Si les travaux sont menés à terme dans les délais impartis, d'ici fin 2026, 77 projets auront achevé leurs fondations, ce qui permettra de mettre sur le marché environ 46 100 appartements. »

Au niveau micro, le sous-ensemble des 30 projets déjà lancés représente en moyenne un gabarit de l’ordre de 800 appartements par opération, avec un premier lot d’environ 5 400 logements ciblant une livraison de gros œuvre en 2026. Le reste basculerait l’année suivante pour la structure, ce qui étale mécaniquement les jalons de second œuvre et de commercialisation.

Lecture opérationnelle : mètres carrés, cadences, risques

Le calendrier resserré implique un enchaînement sans friction des étapes foncières et réglementaires. En pratique, pour les maîtres d’ouvrage et leurs sous-traitants, cela se traduit par :

  • un séquencement plus court entre l’obtention des plans détaillés et l’ouverture de chantier ;
  • une période de défrichement bornée en mois (et non plus en trimestres), limitant l’immobilisation du capital ;
  • une fenêtre d’instruction des études et permis comprimée à 10 jours ouvrables, qui conditionne la mobilisation des équipes études et chiffrage ;
  • des fondations de 77 projets attendues dès fin 2026, donc une montée en puissance des travaux de superstructure et des besoins en matériaux dans la foulée.

Côté marché, l’arrivée progressive d’unités – 46 100 appartements potentiels rattachés aux projets aux fondations achevées – donnera de la visibilité sur les stocks futurs. Le phasage en 2026-2027 sur le gros œuvre des premiers chantiers annonce une courbe d’offre qui s’étalera, avec des pics de besoins en main-d’œuvre et en approvisionnement.

Les jalons S2 2026 en un coup d’œil

ÉtapeObjectif S2 2026
Plans détaillés approuvés91 projets
Autorisations foncières67 projets
Attributions/locations/conversions de terrains108 projets
Démarrages de construction114 projets
Fondations achevées77 projets

Ce que cela signifie pour les acteurs internationaux

Pour les industriels de la construction, bureaux d’études et opérateurs du logement abordant ou suivant le marché vietnamien, le message est clair : la prévisibilité et les délais deviennent les variables cardinales. Les procédures raccourcies réduisent les temps morts et rapprochent les jalons financiers (terrassement, fondations, gros œuvre). À l’échelle d’un portefeuille, l’empilement de 114 démarrages en six mois implique un pilotage fin des ressources et des achats – du béton à la préfabrication – pour éviter les goulets d’étranglement. L’autre point d’attention tient aux trois projets susceptibles de convertir ou de décaler leurs obligations, rappelant qu’une trajectoire ambitieuse se pilote opération par opération.

Reste l’équation habituelle : tenir les délais d’instruction, garantir l’accès au foncier dans les fenêtres fixées et sécuriser les chaînes d’approvisionnement. Si ces pièces s’imbriquent, la dynamique enclenchée par Hanoï pourrait ajouter un volume significatif d’unités au marché dès la fin 2026, posant les bases d’une montée en charge continue en 2027.
